給水切替工事002

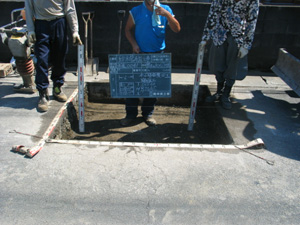

![](images/26/01.jpg)

着工前

![](images/26/02.jpg)

舗装切断

![](images/26/03.jpg)

サドル分水栓取り付け

![](images/26/04.jpg)

水圧試験状況

![](images/26/05.jpg)
穿孔状況

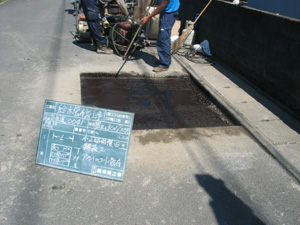

![](images/26/06.jpg)

コア挿入状況

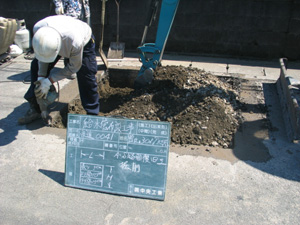

![](images/26/07.jpg)

引込み管布設状況

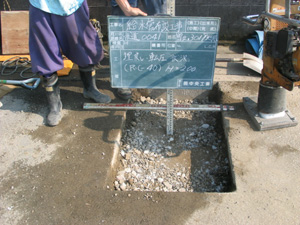

![](images/26/08.jpg)

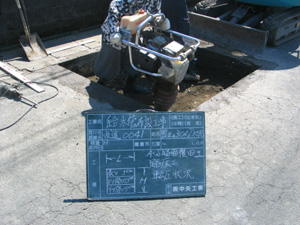

埋め戻し状況
![](images/26/09.jpg)
埋め戻し状況
![](images/26/10.jpg)

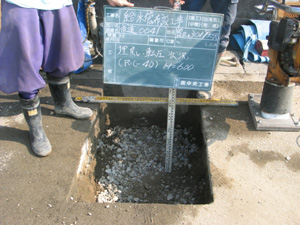

埋め戻し状況
![](images/26/11.jpg)
埋め戻し状況

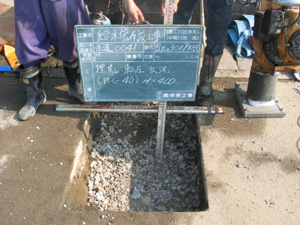

![](images/26/12.jpg)
埋め戻し状況
![](images/26/13.jpg)
埋め戻し状況
![](images/26/14.jpg)
埋め戻し状況
![](images/26/15.jpg)
仮舗装完了
![](images/26/16.jpg)
着工前
![](images/26/17.jpg)
着工前
![](images/26/18.jpg)

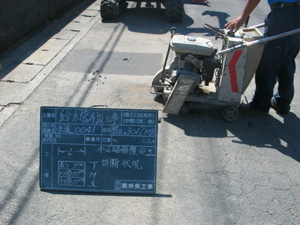

路盤工
舗装切断
![](images/26/19.jpg)

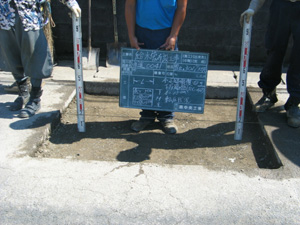

路盤工
舗装壊し
![](images/26/20.jpg)
路盤工
路盤作成
![](images/26/21.jpg)
路盤工
アスファルト塗装
![](images/26/22.jpg)
路盤工
アスファルト塗装
![](images/26/22.jpg)
路盤工
アスファルト塗装完了
依頼内容
Y様より連絡があり、Y様所有の借家が現在井戸水を使用しているが、井戸より砂が上がって住民に迷惑がかかっている。
井戸の修復にはかなりの費用がかかり、今後のことも考慮し市の水に切り替えたいとの依頼がありました。
対応
市の水への切替には給水装置の確認申請、本管よりの取り出し工事に伴う道路占用申請、 道路を使用する為の道路使用届けの申請が必要であり、最短でも通常1ヶ月の準備期間が必要である。
ただ、今回のケースに於いては現在使用の水源が確保されず、住民の生活に支障が生じていることを考えると 1ヶ月どころか明日にでも施工にかかりたい状態と言う中、依頼日当日より関係官庁を駈けずり廻りました。
結果
依頼日より5日目には市の水への切替が完了しました。
担当者より
お客様のご依頼により調査等を進める中、今回のケースは井戸より砂が上がり、まったく使用が出来ない状態で借家の住民の方々の生活に支障が生じており、1日でも早く市の水に切り替えることが必要とされました。
水道局・道路課・警察署との協議、又は書類の作成、材料、職人の手配等、ありとあらゆるものをスピード調整する中、各関連官庁のご理解を頂くとともに、弊社としても総力を挙げてこれ以上無いと言う速さで市の水への切替工事を完成する事ができました。
又、お施主様におかれましても自治会長様への挨拶・加入金の段取りと迅速に対応していただいたことも施工がスムーズに進んだ最大の要因だったと思います。今後も、お客様の悩みは私達の悩みと思い、いろいろな思いを共有していきたいと思います。
