施工事例集
WORKS
施工事例集
水まわり工事011
施工中
施工内容:和風兼用便器を洋風大便器に交換
リフォームのポイント
朝一番で既設便器を撤去し、給水・排水配管を新しい器具に合わせて配管を行いました。段差の解体までは設備屋さんの仕事。後は、建築工事にて床を補修し、クロス工事にて新しいクロスに貼り替え、夕方には新しい便器を設置しました。
今まで、用を足すのにも不自由だった和風兼用便器もたった1日でこんなに綺麗に、且つ使いやすく節水効果も向上。
工程
AM9:00 | 既設便器撤去開始 |
---|---|
AM10:30 | 既設便器、段差撤去・新設配管工事完了 建築工事にバトンタッチ |
PM12:00 | 床補修工事完了 |
PM12:00 | クロス工事開始 |
PM1:30 | クロス工事完了 ※クロスのパテが乾くまで養生をします |

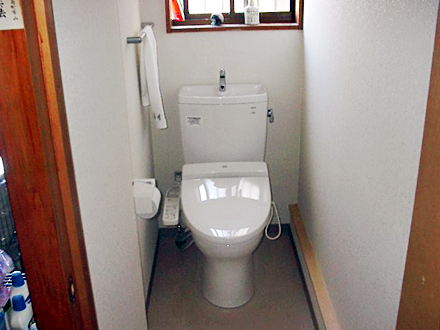

PM4:00 | 新設便器設置 使用開始 |
